Ordem de serviço de manutenção: descubra onde o conserto fica parado
A empilhadeira começou a demorar para parar com carga numa sexta-feira ao meio-dia. O conserto em si, trocar as pastilhas de freio, levou pouco mais de três horas de trabalho. Mesmo assim, a máquina só foi liberada na segunda-feira à tarde. Entre uma coisa e outra, ela ficou dois dias e meio esperando a peça chegar.
Quem cuida de manutenção numa indústria, num supermercado ou numa rede com várias unidades conhece essa história. O chamado foi aberto, o técnico foi rápido, e ainda assim o equipamento ficou parado. Quando a diretoria pergunta "por que demorou tanto?", a resposta costuma vir de memória, porque o caderno, o grupo de WhatsApp ou a planilha registram que a ordem de serviço de manutenção foi aberta e fechada, mas não onde ela ficou parada no meio do caminho.
Neste artigo você vai ver por que o tempo de espera é o número que mais pesa na manutenção, o que uma OS precisa registrar para que ele apareça, e como o RAM OS, sistema de ordens de serviço de manutenção do Sistema RAM, mede cada etapa. As telas são reais, de uma empresa de demonstração com dados fictícios.
O conserto é rápido. O que demora é o resto
Se você somar o tempo que as ordens de serviço levam do chamado à baixa, quase sempre vai encontrar a mesma divisão: uma parte pequena é trabalho do técnico e a parte grande é espera. As esperas mais comuns são sempre as mesmas:
- Esperando alguém ver o chamado: o pedido foi feito no corredor ou por mensagem e só chega à equipe horas depois, sem foto e sem dizer qual máquina.
- Esperando material: a peça precisa ser comprada, o orçamento precisa de aprovação, o fornecedor demora para entregar.
- Esperando terceiro: o serviço depende de assistência técnica autorizada ou de um prestador que tem agenda própria.
- Esperando o técnico voltar: a OS foi iniciada, foi interrompida por uma urgência maior e ficou esquecida.

O problema não é que essas esperas existam. Muitas são inevitáveis. O problema é não saber quanto elas pesam. Sem esse número, a empresa tende a cobrar velocidade da equipe técnica, quando o ganho real está em comprar antes, manter peça de reposição dos equipamentos que mais quebram ou trocar o fornecedor que sempre atrasa.
O que uma ordem de serviço de manutenção precisa registrar
Para que o tempo parado apareça, não basta anotar abertura e fechamento. A OS precisa guardar:
- 1O que quebrou e onde: o equipamento, o local e a unidade, para depois saber quais máquinas e quais setores mais dão problema.
- 2A urgência: uma câmara fria parada não pode esperar o mesmo tempo que uma lâmpada queimada no corredor.
- 3Cada mudança de etapa, com data, hora e quem moveu: é isso que permite dizer quanto tempo a OS ficou em cada situação.
- 4Quem executou de verdade: o técnico da casa ou o terceiro, e não quem apenas clicou para fechar.
- 5O custo lançado: peças e serviços com data e valor, para somar quanto cada equipamento consome.
- 6Prova do antes e do depois: foto do problema e foto do serviço pronto.
A seguir, como cada um desses pontos aparece no RAM OS.
Abrir a OS no celular, com foto e com o local certo

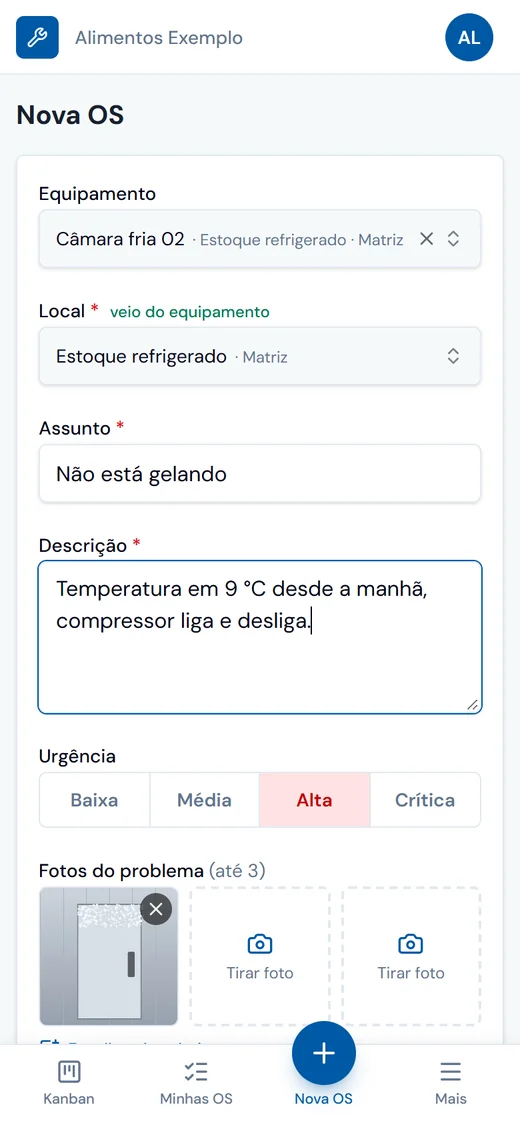

A ordem de serviço começa onde o problema está. Quem viu o defeito abre a OS pelo celular, no navegador, sem instalar aplicativo. Ao escolher o equipamento, o local é preenchido sozinho (a tela avisa "veio do equipamento"). A pessoa escreve o assunto e a descrição, marca a urgência em quatro níveis (Baixa, Média, Alta e Crítica) e tira até três fotos do problema.

Dois cuidados práticos fazem diferença no dia a dia:
- Fotos reduzidas no próprio aparelho: a imagem é diminuída antes do envio, então a OS sobe rápido mesmo com o sinal fraco do fundo do galpão.
- Rascunho guardado: se o sinal cair ou a tela fechar no meio do preenchimento, o texto não se perde.
Tela real do RAM OS no celular, com dados fictícios.
Quem abre o chamado não precisa ser da manutenção. O operador da linha, o encarregado da loja ou a recepção podem ter acesso só à abertura de OS, sem ver o resto do sistema.
O Kanban mostra o que está atrasado antes de alguém reclamar

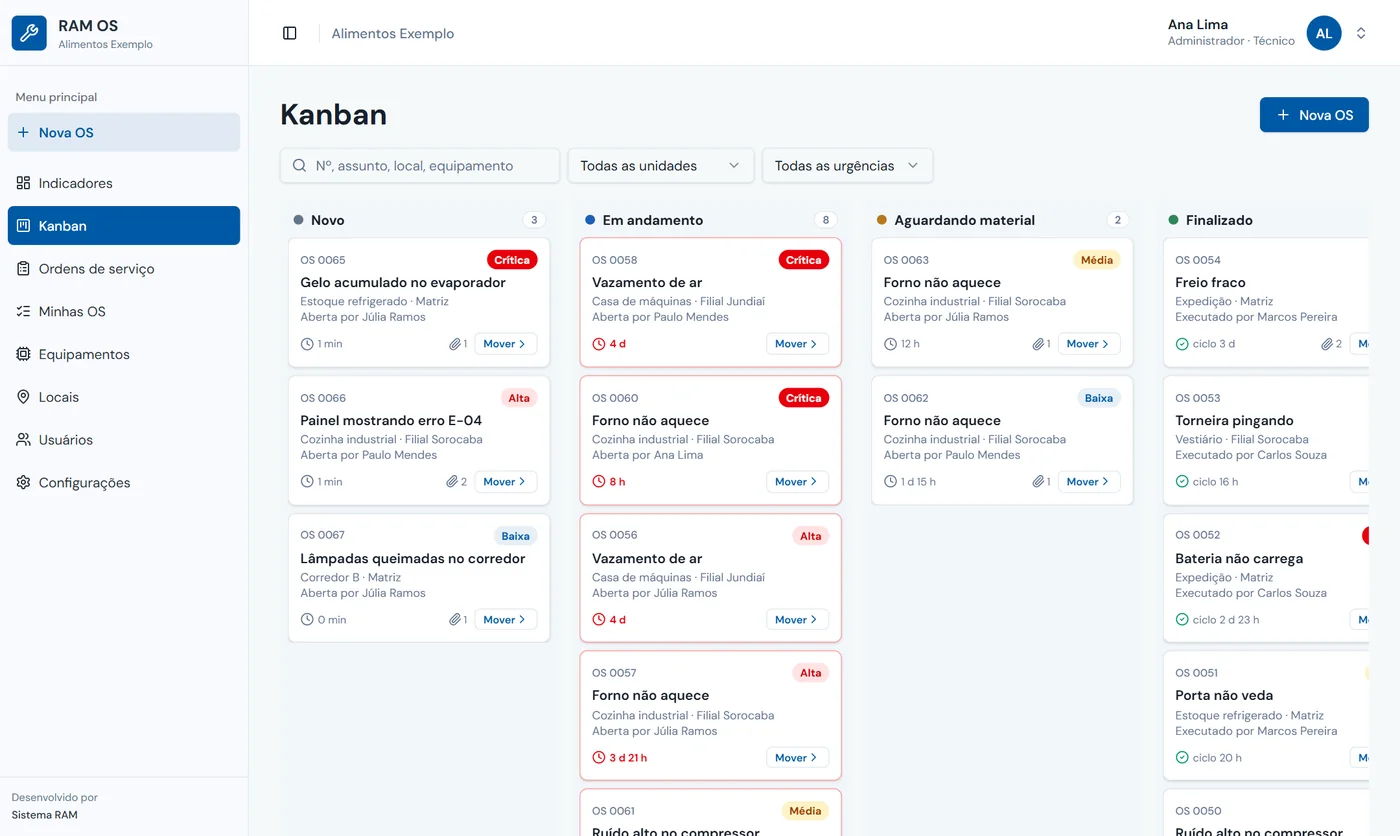

Cada ordem de serviço vira um cartão no Kanban, e cada coluna é um status. A empresa já começa com Novo, Em andamento, Aguardando material, Finalizado e Cancelado, e pode criar os seus, como "Aguardando terceiro" ou "Aguardando aprovação", com nome, cor e ordem próprios. No computador, a equipe arrasta o cartão; no celular, o Kanban vira uma coluna por vez e o cartão tem o botão "Mover".

O detalhe que muda a rotina está no relógio de cada cartão. Cada status tem um tempo de alerta por urgência. No padrão, uma OS crítica acende o alerta depois de 1 hora parada no mesmo status, uma alta depois de 4 horas, uma média depois de 1 dia e uma baixa depois de 3 dias. Esses tempos podem ser mudados pela empresa, status por status. Quando o prazo passa, o cartão fica com a borda e o relógio vermelhos.
Na prática, o gestor abre o Kanban e enxerga em segundos o que está atrasado, sem precisar perguntar a ninguém. Na imagem acima, dá para ver de longe as OS críticas que já estão há horas ou dias em andamento.
Do chamado à baixa, sem papel e sem planilha
OS aberta pelo celular com foto, Kanban com alerta por urgência, custo lançado na própria OS e indicadores por equipamento, local e unidade.
Cada etapa com hora marcada: onde a OS realmente ficou parada

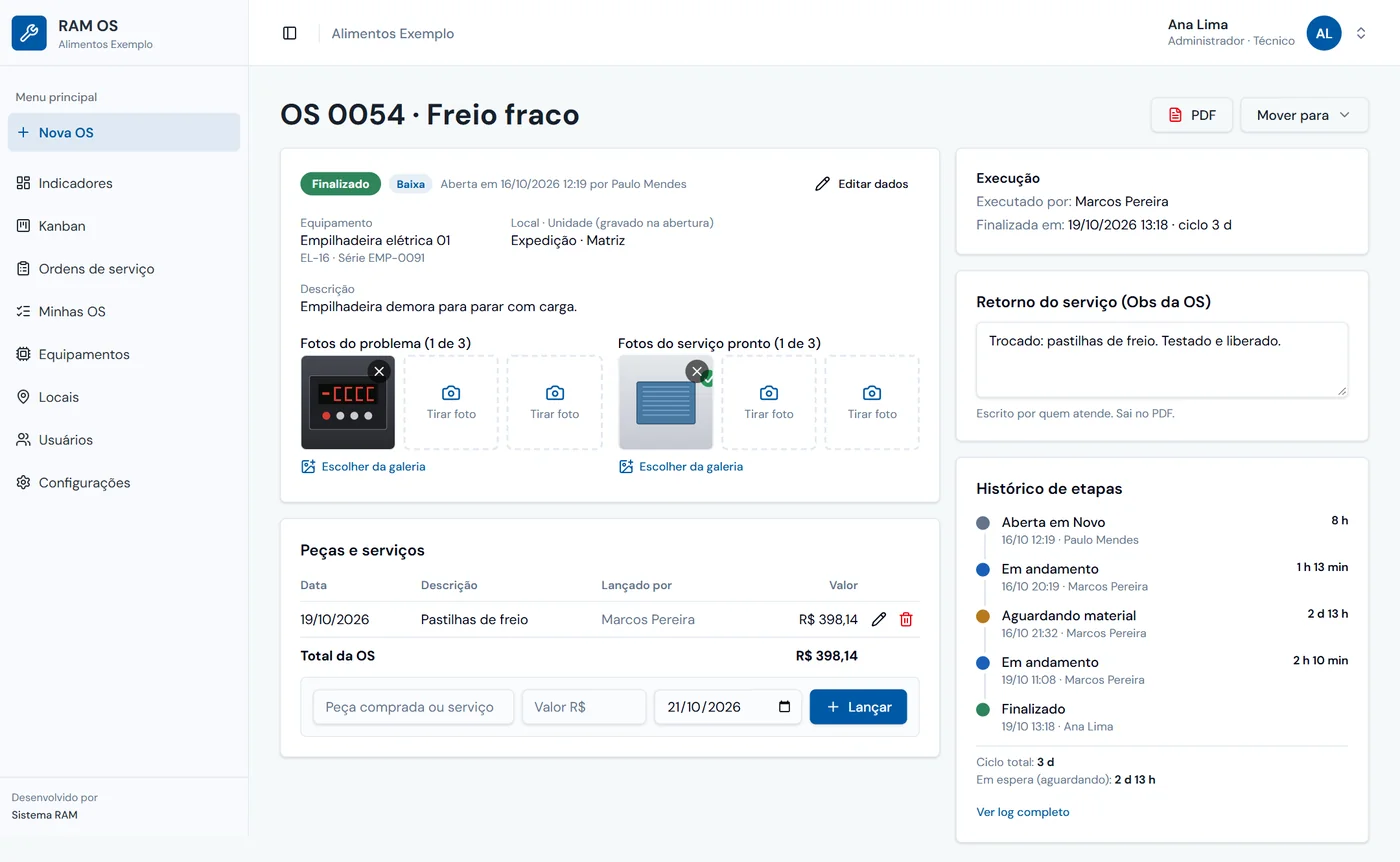

É aqui que o tempo de espera deixa de ser impressão. Toda vez que a OS muda de status, o RAM OS grava a data, a hora e quem moveu. A tela da OS mostra esse histórico de etapas com a duração de cada uma.

Volte à empilhadeira do começo do artigo, que é a OS 0054 da imagem. O histórico mostra que ela ficou 8 horas em Novo, 1 hora e 13 minutos em andamento, 2 dias e 13 horas aguardando material e mais 2 horas e 10 minutos em andamento depois que a peça chegou. Ciclo total: 3 dias. O trabalho do técnico somou menos de 3 horas e meia.
A mesma tela reúne o resto da OS:
- Fotos do problema e do serviço pronto: até três de cada, tiradas na hora ou escolhidas da galeria.
- Peças e serviços: cada lançamento com data, descrição, quem lançou e valor, e o total da OS somado na hora.
- Retorno do serviço: o que foi feito, escrito por quem atendeu, como "Trocado: pastilhas de freio. Testado e liberado."
- Quem executou: a baixa pede o técnico da casa ou o terceiro que fez o serviço, mesmo quando é o gestor que move o cartão para Finalizado. Para cancelar, o sistema pede o motivo.
- Log completo: tudo o que aconteceu com a OS, em ordem.
E, se o defeito voltar, a OS pode ser reaberta: a reabertura também entra no histórico e no cálculo do tempo.
Indicadores: o tempo em espera vira porcentagem

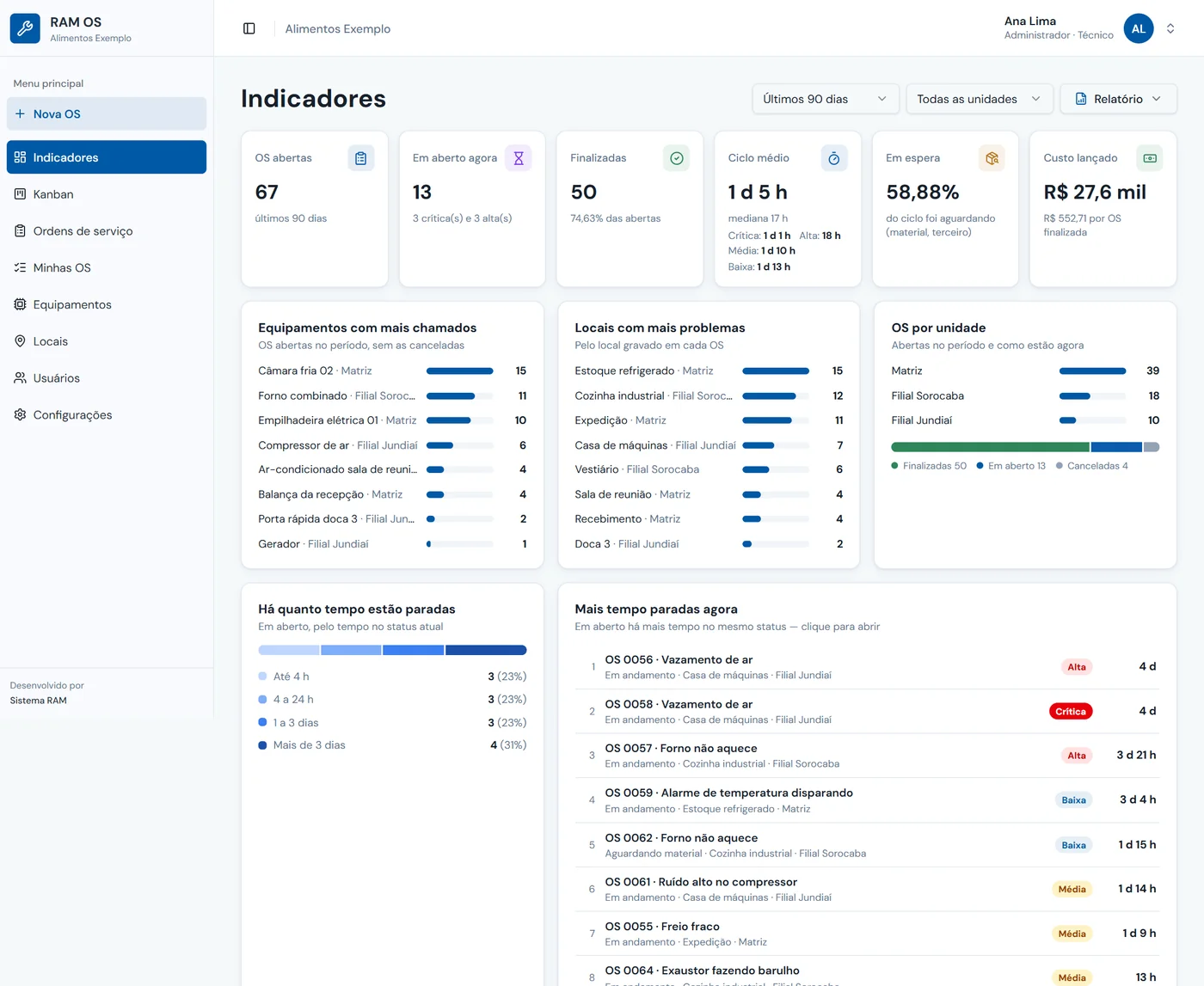

Com cada etapa registrada, os números da manutenção saem sozinhos. A tela de Indicadores pode ser filtrada pelo período e pela unidade, e mostra:

| Indicador | O que responde |
|---|---|
| Ciclo médio e mediana | Quanto tempo uma OS leva do chamado à baixa, também separado por urgência (crítica, alta, média e baixa). |
| Em espera | Que porcentagem do ciclo das OS finalizadas foi passada em status de espera, como aguardando material ou terceiro. |
| Custo lançado | Quanto foi gasto em peças e serviços no período e o custo médio por OS finalizada. |
| Equipamentos com mais chamados | Quais máquinas mais quebraram no período, sem contar as OS canceladas. |
| Locais com mais problemas | Quais setores concentram as ocorrências, pelo local gravado em cada OS. |
| OS por unidade | Quantas OS cada unidade abriu e quantas estão finalizadas, em aberto ou canceladas. |
| Há quanto tempo estão paradas | As OS em aberto divididas em até 4 horas, 4 a 24 horas, 1 a 3 dias e mais de 3 dias no status atual. |
| Mais tempo paradas agora | A lista das OS em aberto há mais tempo no mesmo status, com um clique para abrir cada uma. |
Na empresa de demonstração, o indicador "Em espera" marca 58,88%: mais da metade do ciclo das OS finalizadas foi gasta aguardando material ou terceiro. Esse é o tipo de número que muda a conversa. Em vez de cobrar mais pressa da equipe técnica, a pergunta passa a ser: quais peças deveriam estar em estoque? Qual fornecedor está atrasando? A aprovação de compra está travando o conserto?
Cruzando com o ranking de equipamentos, a resposta fica mais clara ainda. Se a Câmara fria 02 lidera os chamados e as OS dela vivem em "Aguardando material", manter as peças dela de reserva custa menos do que deixá-la parada a cada quebra. O custo lançado por OS ajuda a fazer essa conta e também a decidir quando consertar já não compensa e é hora de trocar o equipamento. Para quem fabrica, esse gasto entra no custo fixo que pesa no preço do produto, assunto do artigo sobre formação de preço na indústria.
Várias unidades, uma equipe, cada um vendo o que precisa
O RAM OS foi feito para empresas com matriz e filiais. Cada local pertence a uma unidade, os filtros do Kanban e dos indicadores separam por unidade, e os equipamentos guardam o histórico de onde estiveram. Locais e equipamentos podem ser importados por planilha.
O acesso é definido por pessoa:
- Por tela: quem só abre chamado vê apenas a abertura de OS e as suas próprias OS; o gestor vê indicadores, cadastros e configurações.
- Por status: uma grade define, status a status, quem pode ver e quem pode mover as OS. A regra vale no banco de dados, não só na tela.
- Avisos por e-mail: OS nova para a equipe; baixa e cancelamento para quem abriu. Cada pessoa escolhe quais avisos quer receber.

PDF da OS a qualquer momento
Qualquer OS pode virar PDF, em qualquer etapa do fluxo, com os dados da abertura, as fotos, as peças e serviços com o total, quem executou e o retorno do serviço. Serve para mandar ao cliente interno, anexar à nota do prestador ou guardar para auditoria.

Perguntas frequentes
Preciso instalar aplicativo no celular da equipe?
Não. O RAM OS roda no navegador do celular, do tablet ou do computador. No celular, a abertura de OS usa a câmera do aparelho para as fotos.
Posso mudar os status do Kanban?
Sim. A empresa define nome, cor, ordem e o tempo de alerta de cada status para cada nível de urgência. Um status que já tem OS não é apagado: ele pode ser inativado quando não houver mais OS nele.
Como o sistema sabe o que é tempo de espera?
Cada status tem um tipo: entrada, atendimento, espera, conclusão ou cancelamento. O tempo que as OS passam nos status do tipo espera, como "Aguardando material", é o que entra no indicador Em espera.
Dá para registrar serviço feito por empresa terceirizada?
Sim. Na baixa, o executor pode ser um técnico da equipe ou um terceiro, e o valor do serviço é lançado em peças e serviços da OS.
Funciona para mais de uma unidade?
Sim. Matriz e filiais ficam no mesmo sistema, cada local pertence a uma unidade e os indicadores podem ser vistos por unidade ou no total.
Conclusão
Na manutenção, o equipamento parado custa mais do que o conserto, e boa parte desse tempo parado não está nas mãos do técnico. Enquanto a ordem de serviço registrar só a abertura e o fechamento, essa espera fica invisível e a cobrança vai para o lugar errado.
Com cada etapa registrada, a foto do problema, o custo lançado e o alerta por urgência no Kanban, o RAM OS mostra onde o conserto ficou parado, quais equipamentos mais quebram e quanto cada um custa. Com esses números, fica mais fácil decidir o que comprar antes, o que trocar e onde a equipe precisa de reforço.
Veja onde as ordens de serviço da sua empresa ficam paradas
Ordens de serviço de manutenção com foto, Kanban, custos e indicadores, para uma ou várias unidades.
